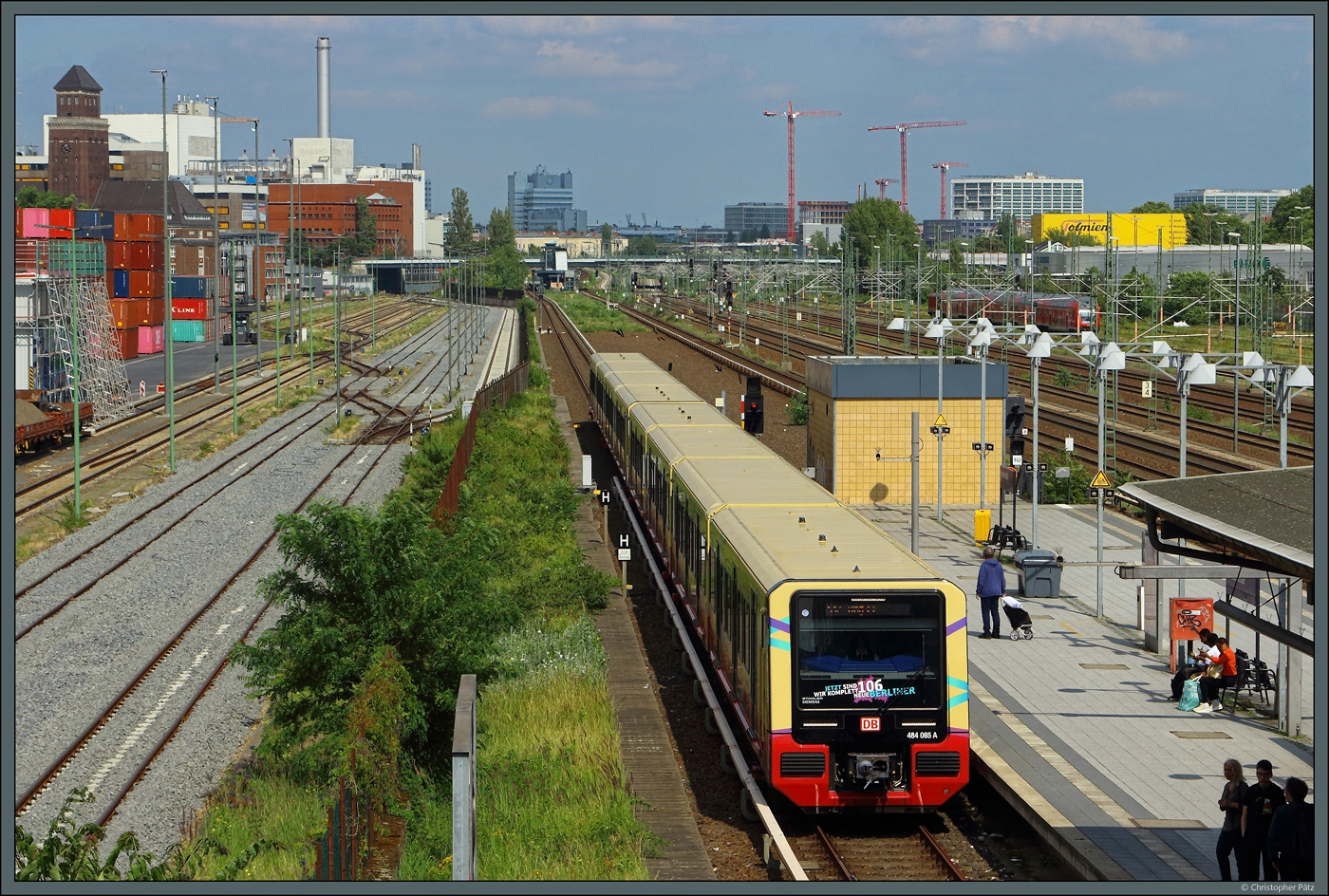

Am Heizkraftwerk Moabit vorbei fahrend erreicht 484 066 am 22.06.2024 den Bahnhof Berlin-Westhafen.

(ID 1375243)


Am Heizkraftwerk Moabit vorbei fahrend erreicht 484 066 am 22.06.2024 den Bahnhof Berlin-Westhafen. Im Hintergrund fädelt die neue S-Bahn-Strecke durch die Unterführung Richtung Hauptbahnhof aus, hier soll in Zukunft die S 46 fahren.

Am Heizkraftwerk Moabit vorbei fahrend erreicht 484 066 am 22.06.2024 den Bahnhof Berlin-Westhafen. Im Hintergrund fädelt die neue S-Bahn-Strecke durch die Unterführung Richtung Hauptbahnhof aus, hier soll in Zukunft die S 46 fahren.

Christopher Pätz 09.07.2024, 541 Aufrufe, 5 Kommentare

EXIF: Canon Canon EOS 700D, Belichtungsdauer: 1/2500, Blende: 8/1, ISO400, Brennweite: 50/1

5 Kommentare, Alle Kommentare
Gisela, Matthias und Jonas Frey 11.7.2024 7:17

Da ursprünglich eine Linie S21 die 2,3 km lange Stichstrecke zum Hauptbahnhof fahren sollte, wird das Projekt auch als S21 bezeichnet. Der Bau der Abzweige an der Ringstrecke, so diese Unterführung, begann schon im Jahr 2000. Der Tunnelbau nördlich des Hauptbahnhofes begann 2011. Vergleicht man das Bahnprojekt Stuttgart 21 mit dem Berliner S21-Projekt, dann braucht Berlin für eine kurze Neubaustrecke noch länger, als in Stuttgart ein ganzer Bahnknoten neugebaut wird.
Die S46 soll zunächst in einem provisorischen Tunnelbahnhof am Hauptbahnhof enden, bevor der eigentlich S-Bahnhof fertig wird. Die Strecke soll dann unterirdisch weiterführen bis zum bestehenden S-Bahnhof Potsdamer Platz, der schon beim Bau in den 1930iger für eine weitere Strecke viergleisig angelegt wurde. Südlich vom Potsdamer Platz soll die Neubaustrecke über den U-Bahnhof Gleisdreieck zur Yorkstraße führen.
Aber bei diesem Bautempo wird da vielleicht noch Jahrzehnte dauern, bis die Gesamtstrecke fertig wird. Soweit ich weiß gibt es auch noch keinen festen Termin bis zum prov. Bahnhof am Hauptbahnhof.

LG Matthias

Christopher Pätz 12.7.2024 18:51

Hallo Matthias,

danke für die ergänzenden Informationen zum Projekt! Die langen Realisierungszeiten bei Eisenbahninfrastrukturprojekten sind leider wirklich erschreckend.

Viele Grüße
Christopher

Frank Paukstat 13.7.2024 9:03

Hallo Christopher,

erschwerend zu den langen Bauzeiten von S21 ist auch die sehr lange Planungsphase. Manchmal wurde es durch politischen Willen oder BI aufgehalten. Beim Tunnel kam der Märkische Sand und dann noch Spree und der Landwehr-Kanal als problematische Umsetzung hinzu. Die U-Bahn hat jetzt schon Probleme mit Wassereinbruch am Alexanderplatz durch ein Hochhausprojekt zu kämpfen, das nur mit viel Aufwand behoben werden konnte. Das sollte bei S21 natürlich vermieden werden. Berlin ist sprichwörtlich auf Sand gebaut und hat einen hohen Grundwasserspiegel. Tunnel sind daher ein echtes Problem. Dazu kommt der wenige Platz in Berlin, was die Streckenführung zur Yorkstraße nicht einfach machte. Dennoch ist trotz der vielen Probleme inzwischen sehr viel Geld in das Projekt geflossen und man sieht kein vorankommen. Das erhöht den Widerstand in der Bevölkerung. Alles nicht ganz einfach. Eine gute Zusammenfassung bietet Wikipedia:

https://de.wikipedia.org/wiki/S21_(Berlin)

Viele Grüße vom ex-Berliner, Frank

Christopher Pätz 13.7.2024 13:23

Danke Frank,

wie so oft ist die Gemengelage kompliziert. Und die lange Realisierungsdauer macht viele Probleme nicht einfacher, weil die Nutzbarkeit in weite Ferne rückt.

Viele Grüße
Christopher

Gisela, Matthias und Jonas Frey 14.7.2024 11:49

Man hat in Berlin den Fehler gemacht, beim Bau des Hauptbahnhofes die S-Bahnstation nicht gleich mit zu bauen. Statt dessen sollte dies nachträglich gebaut werden. Dafür wurde ein Teil der Humboldthafenbrücke auf ein Trägerrost aus Betonbalken gestellt und dem später die S-Bahn gebaut werden sollte. Nun wurden schwerwiegende Baumängel an diesem Trägerrost festgestellt. So musste die Humboldthafenbrücke in diesem Bereich mit Hilfsstützen unterstützt werden. Dieser Trägerrost muss komplett erneuert werden bevor die S-Bahn hier weitergebaut wird. Deshalb auch die Interimstation für die S-Bahn in der Tunnelstrecke. Ob für die Sanierung der gesamte Bahnverkehr auf der Stadtbahn östlich des Hauptbahnhofs unterbrochen werden muss weiß ich nicht aber ich würde es fast fürchten.

LG Matthias

Am 19.10.2026 erreichte 484 064 als S41 Ring den Bahnhof Berlin Tempelhof.
Am 19.10.2026 erreichte 484 064 als S41 Ring den Bahnhof Berlin Tempelhof.
Quentin Goerler

Am 19. Oktober 2026 fuhr 484 065 mit einem anderen 484 als S42 Ring
Am 19. Oktober 2026 fuhr 484 065 mit einem anderen 484 als S42 Ring
Quentin Goerler

Die Ringbahn am Bahnhof Berlin-Südkreuz -

Nicht bei IKEA gekauft wurden die neuen Berliner S-Bahnzüge der Baureihe 484 sondern von Stadler/Siemens gebaut.

Hier erreicht 494 073 auf dem Innenring den Bahnhof Südkreuz.

03.05.2026 (M)
Die Ringbahn am Bahnhof Berlin-Südkreuz - Nicht bei IKEA gekauft wurden die neuen Berliner S-Bahnzüge der Baureihe 484 sondern von Stadler/Siemens gebaut. Hier erreicht 494 073 auf dem Innenring den Bahnhof Südkreuz. 03.05.2026 (M)
Gisela, Matthias und Jonas Frey

Die Ringbahn am Bahnhof Berlin-Südkreuz -

Durchaus interessant ist die Dachkonstruktion der modernen Bahnsteighalle mit ihren quer zur den Gleisen und längs zu den Bahnsteigkanten verlaufenden Lichtbändern.

Hier steht 484 024 am Gleis des Innenrings.

03.05.2026 (M)
Die Ringbahn am Bahnhof Berlin-Südkreuz - Durchaus interessant ist die Dachkonstruktion der modernen Bahnsteighalle mit ihren quer zur den Gleisen und längs zu den Bahnsteigkanten verlaufenden Lichtbändern. Hier steht 484 024 am Gleis des Innenrings. 03.05.2026 (M)
Gisela, Matthias und Jonas Frey
